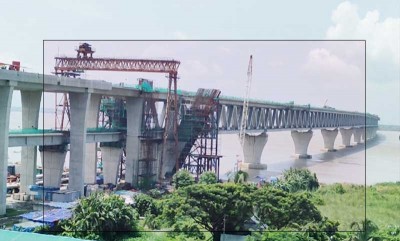

পূর্ণাঙ্গ রূপ পেল পদ্মা সেতুর সড়কপথ
প্রকাশ : 2021-08-23 10:47:44১ | অনলাইন সংস্করণ
নিউজ ডেস্ক
একধাপ এগিয়ে গেলো স্বপ্নের পদ্মা সেতুর নির্মাণ কাজ। সোমবার (২৩ আগস্ট) সকালের মধ্যে ১০টা ১২মিনিটের দিকে সেতুর ১২ ও ১৩ নম্বর পিলারে সর্বশেষ রোডওয়ে স্ল্যাব বসানোর কাজ শেষ হয়। ফলে ছয় দশমিক ১৫ কিলোমিটার সেতুতে পূর্ণাঙ্গ রূপ পেয়েছে সড়কপথ। এর মাধ্যমে সেতুটির ওপর দিয়ে যানবাহন চলাচল করার ক্ষেত্রে বাকি থাকবে শুধু পিচঢালাই। সোমবার (২৩ আগস্ট) পদ্মা সেতুর নির্বাহী প্রকৌশলী দেওয়ান আব্দুল কাদের।
সূত্র জানায়, সেতুর মোট দুই হাজার ৯১৭টি রোডওয়ে স্লাবের মধ্যে মাত্র তিনটি স্লাব বসানো বাকি ছিল। যার মধ্যে গতরাতে বসানো হয় দুটি স্লাব। আর আজ সকালে একটি।
প্রকল্প সংশ্লিষ্ট ব্যক্তিরা জানিয়েছেন, পিচঢালাইয়ের কাজ শুরু হবে আগামী অক্টোবর মাসের শেষ দিকে। এ কাজে তিন মাসের মতো সময় লাগতে পারে। সেতুর ঠিকাদারি প্রতিষ্ঠান চায়না মেজর ব্রিজ ইঞ্জিনিয়ারিং কোম্পানি সেতু বিভাগকে জানিয়েছে, তারা আগামী ৩০ এপ্রিলের মধ্যেই সব কাজ শেষ করবে।
সব মিলিয়ে আগামী মে মাসেই পদ্মা সেতু যানবাহন চলাচলের জন্য খুলে দেওয়া সম্ভব। তবে সেতু বিভাগ জানিয়েছে, দিনক্ষণ ঠিক করা হবে প্রধানমন্ত্রী শেষ হাসিনার সঙ্গে আলোচনার পর। এর আগে চলতি বছরের ২০ জুন শেষ হয়েছিল দ্বিতল সেতুর রেলওয়ে স্লাব বসানোর কাজ।
সেতু প্রকল্পের প্রকৌশলীরা জানিয়েছেন, চলতি বছরের জুলাই মাস পর্যন্ত সেতু প্রকল্পের সার্বিক কাজ এগিয়েছে ৮৭ দশমিক ২৫ শতাংশ। আর মূল সেতুর কাজের অগ্রগতি ৯৪ দশমিক ২৫ শতাংশ। অর্থাৎ মূল সেতুর কাজের আর বাকি মাত্র ৫ দশমিক ৭৫ শতাংশ।
২০১৪ সালের ডিসেম্বরে পদ্মা সেতুর নির্মাণকাজ শুরু হয়। ২০১৭ সালের ৩০ সেপ্টেম্বর ৩৭ ও ৩৮ নম্বর খুঁটিতে প্রথম স্প্যান বসানোর মধ্য দিয়ে দৃশ্যমান হয় পদ্মা সেতু। এরপর একে একে ৪২টি পিলারে ১৫০ মিটার দৈর্ঘ্যের ৪১টি স্প্যান বসানো হয়।
২০২০ সালের ১০ ডিসেম্বর ছয় দশমিক ১৫ কিলোমিটার দীর্ঘ পদ্মা সেতু পুরোপুরি দৃশ্যমান হয়েছিল। একইসঙ্গে চলতে থাকে রোডওয়ে ও রেলওয়ে স্ল্যাব বসানোসহ অন্যান্য কাজ। ২০২২ সালের জুন মাসের মধ্যেই পদ্মা সেতু যান চলাচলের জন্য উন্মুক্ত করে দেয়ার কথা রয়েছে।
